29.關于一般腳手架拆除作業的安全技術措施,正確的有( )。
A.按與搭設相同的順序上下同時進行
B.先拆除上部桿件,最后松開連墻件
C.分段拆除架體高差達3步
D.及時取出、放下已松開連接的桿件
E.遇有六級及六級以上大風時,停止腳手架拆除作業
【答案】BDE
30.施工現場平面管理的依據應包括( )對施工現場的管理要求。
A.政府主管部門
B.建設單位
C.上級公司
D.施工平面圖
E.行業協會
【答案】ABCD
【背景】某辦公樓工程,地下一層,地上十層,現澆鋼筋混凝土框架結構,預應力管樁基礎,建設單位與施工總承包單位簽訂了施工總承包合同,合同工期為29個月。按合同約定,施工總承包單位激昂預應力管樁工程分包費了符合資質要求的專業分包單位。
施工總承包單位提交的施工總進度計劃如圖1-1所示(時間單位:月),該計劃通過了監理工程師的身材和確認。

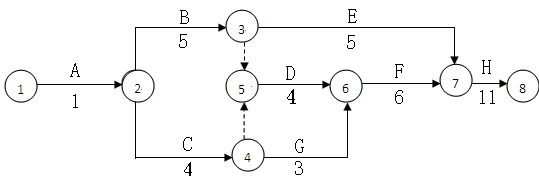

圖1-1 施工總進度計劃網絡圖
合同履行過程中,發生了如下事件:
事件一:專業分包單位將管樁專項施工方案報送監理工程師審批,遭到了監理工程師拒絕,在樁基施工過程中,由于專業分包單位沒有按設計圖紙要求對管樁進行封底施工,監理工程師向施工總承包單位下達了停工令,施工總承包單位認為監理工程師應直接向專業分包單位下達停工令,拒絕簽收停工令。
事件二:在工程施工進行到第7個月時,因建設單位提出設計變更,導致G工作停止施工1個月。由于建設單位要求按期完工,施工總承包單位據此向監理工程師提出了趕工費索賠。根據合同約定,趕工費標準為18萬元/月。

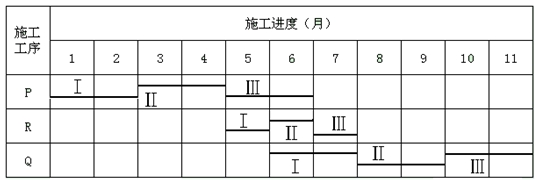

事件三:在H工作開始前,為了縮短工期,施工總承包單位將原施工方案中H工作的異節奏流水施工調整為成倍節拍流水施工。原施工方案中H工作異節奏流水施工橫道圖如圖1-2所示(事件單位:月)。

圖1-2 H工作異節奏流水施工橫道圖
