問題
1.按照合理布置的原則,指出示意圖中代號①、②、③、④、⑤所對應的臨時設施的名稱。
2.指出樞紐加固改造工程項目中哪些是控制樞紐工程加固改造工期的關鍵項目,并簡要說明合理的工程項目建設安排順序。
3.指出新建深孔閘(完工前)、淺孔閘加固(施工期)、新建船閘(2005年8月)這三個施工階段兩岸的交通路線。
4.工程施工期間,應在示意圖中的哪些地點和設施附近設置安全警示標志?
2006年度全國一級建造師執業資格考試試卷專業工程管理與實務試卷標準答案(水利水電)
一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)
01.C 02.B 03.A 04.C 05.A
06.D 07.C 08.C 09.A 10.D
11.A 12.D 13.B 14.D 15.C
16.D 17.A 18.D 19.A 20.C
二、多項選擇題共10題,每題2分。每題的備選項中,有2個或2個以上符合題意。至少有1個錯項。錯選,本題不得分;少選.所選的每個選項得0.5分)
21.BCE 22.BDE 23.ADE 24.ACE 25.CE
26.BCE 27.CDE 28.BDE 29.ABCD 30.BE
三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)
(一)

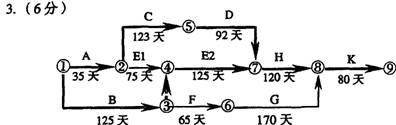

1.(6分)
計劃工期為450天(2分),E工作的總時差為15天(2分),關鍵線路為A→C→D→H→K(或①→③→④→⑥→⑦→⑧)(2分)。
2.(8分)
分析:方案一,設備修復時聞20天,E工作的總時差為l5天,影響工期5天,且增加費用(1×5)=5萬元。(2分)
方案二,B工作第125天末結束,E工作將推遲l5天完成,但不超過E工作的總時差(或計劃工期仍為450天,不影響工期),不增加費用(2分)。
方案三,租賃設備安裝調試l0天,不超過E的總時差(或不影響工期),但增加費143 750元(350元/天×125天=43750元)。(2分)
三個方案綜合比較,方案二合理(2分)。

評分標準:②→④→⑦,③→④箭線、節點編號正確(2分),
E1、E2名稱、工作時間正確(2分)
關鍵線路之-①→③→④→⑦→⑧→⑨(或B→E→H→K)(1分)
關鍵線路之二①→②→⑤→⑦→⑧→⑨(或A→C→D→H→K)(1分)
(二)
1.(9分)
(1)工程進度款額:3.0×300=900萬元(2分)
(2)預付款扣回額:
①本月以前已扣回預付款額為:
(1.5 1.5 2.5 2.5)×300×20%=480萬元
②到本月預付款余額為:工程預付款總額為20×300×10%=600萬元,本月需扣回600-480=120萬元。
而本月進度款的20%為900×0.2=180萬元,已超過需扣回的預付款。故本月實際應扣120萬元的預付款。(3分)
(3)保留金扣留額:900×5%=45萬元(2分)
(4)發包人當月應支付的工程款為:900-120-45=735萬元(2分)
2.(6分)
(1)工程進度款額:
到第10個月末,累計實際完成工程量為24萬m3,合同工程量的1.15倍為20×1.15=23萬m3,超過合同工程量15%的部分1萬m3。故本月工程進度款為:1×300×0.9=270萬元(3分)
(2)預付款扣回額:0萬元(1分)
(3)保留金扣留金額:270×5%=13.50萬元(1分)
(4)發包人當月應支付的工程款額:270-13.5=256.50萬元(1分)
3.(5分)
承包人應得的工程款總額為:23×300 1×300×0.9=7170萬元(3分)
發包人應支付的工程款總額為:7170-7170×5%=6811.50萬元(2分)
