問題
1.指出承包人在閘墩模板及支架設計時,漏列了哪些基本荷載。
2.根據水利水電工程施工質量評定有關規定,指出《混凝土模板工序質量評定表》中“質量標準”以及“實測值”欄內有哪些基本資料未填寫或未標注,“單元工程量”欄內缺少哪一項工程量。
3.統計《混凝土模板工序質量評定表》中各“項次”實測值合格點數,計算各“項次”實測值合格率,寫出評定表中“檢測結果”欄內相應數據。
(四)
背景資料
某地新建-水庫,其庫容為3億m3,土石壩壩高75m.批準項目概算中的土壩工程概算為1億元。土壩工程施工招標工作實際完成情況如下表:
| 工作序號 | (一) | (二) | (三) | (四) | (五) |
| 時間 | 2006.5.25 | 2006.6.5~9(5個工作日) | 2006.6.10 | 2006.6.11 | 2006.6.27 |
| 工作內容 | 在《中國采購與招標網》上發布招標公告 | 發售招標文件,投標人A、B、C、D、E購買了招標文件 | 僅組織投標人A、B、C踏勘現場 | 電話通知刪除招標文件中壩前護坡內容 | 上午9:00投標截止。上午10:00組織開標,投標人A、B、C、D、E參加 |
根據《水利水電土建工程施工合同條件》(GF-2000-0208),發包人與投標人A簽訂了施工合同。其中第-壩段土方填筑工程合同單價中的直接費為7.5元/m3(不含碾壓,下同)。列入合同文件的投標輔助資料有如下內容:
| 填筑方法 | 土的級別 | 運距(m) | 直接費(元/時) | 說 明 |
| 2.75m3鏟運機 | Ⅲ | 300 | 5.3 | 1.單價=直接費×綜合系數,綜合系數取1.342.土的級別調整時,單價須調整,調整系數為:Ⅰ、Ⅱ類土0.91,Ⅳ類土1.09 |
| Ⅲ | 400 | 6.4 | ||
| Ⅲ | 500 | 7.5 | ||
| 1 m3挖掘機配5T自卸汽車 | Ⅲ | 1000 | 8.7 | |
| Ⅲ | 2000 | 10.8 |
工程開工后,發包人變更了招標文件中擬定的第一壩段取土區。新取土區的土質為粘土,自然濕密度1900kg/m3,用鍬開挖時需用力加腳踩。取土區變更后,施工運距由500m增加到1500m.
問題
1.根據建筑業企業資質等級標準的有關規定,除水利水電工程施工總承包特級外,滿足本工程壩體施工要求的企業資質等級還有哪些?
2.指出土壩工程施工招標投標實際工作中不符合現行水利工程招標投標有關規定之處,并提出正確做法。
3.根據現行水利工程設計概(估)算編制的有關規定,指出投標輔助資料說明欄中綜合系數綜合了哪些費用。
4.第一壩段取土區變更后.其土方填筑工程單價調整適用的原則是什么?
5.判斷第一壩段新取土區土的級別,簡要分析并計算新的土方填筑工程單價
(單位:元/m3,有小數點的,保留到小數點后兩位)。
(五)
背景資料
某水利樞紐加固改造工程包括以下工程項目:
(1)淺孔節制閘加固。主要內容包括:底板及閘墩加固、公路橋及以上部分拆除重建等。淺孔閘設計洪水位29.5m;
(2)新建深孔節制閘。主要內容包括:閘室、公路橋、新挖上、下游河道等。深孔閘位于淺孔閘右側(地面高程35.0m左右);
(3)新建一座船閘。主要內容包括:閘室、公路橋、新挖上、下游航道等;
(4)上、下游圍堰填筑;
(5)上、下游圍堰拆除。

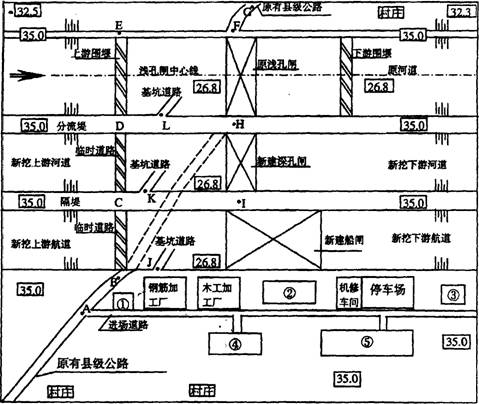

按工程施工需要,樞紐加固改造工程布置有混凝土拌和系統、鋼筋加工廠、木工加工廠、預制構件廠、機修車問、地磅房、油料庫、生活區、停車場等。樞紐布置示意圖如下圖所示。示意圖中①、②、③、④、⑤為臨時設施(包括混凝土拌合系統、地磅房、油料庫、生活區、預制構件廠)代號。有關施工基本要求有:
(1)施工導流采用深孔閘與淺孔閘互為導流。深孔閘在淺孔閘施工期內能滿足非汛期十年一遇的導流標準。樞紐所處河道的汛期為每年的6、7、8三個月。
(2)在施工期間,連接河道兩岸村鎮的縣級公路不能中斷交通。施工前通過樞紐工程的縣級公路的線路為A→B→H→F→G.
(3)工程2004年3月開工,2005年12月底完工,合同工期22個月。
(4)2005年汛期樞紐工程基本具備設計排洪條件。
