27.水利工程建設項目審計按建設過程分為( )審計。
A.前期工作
B.開工
C.建設期間
D.竣工決算
E.竣工后
【答案】BCD
28.《水法》中的水工程是指在江河、湖泊和地下水源上( )水資源的各類工程。
A.開發
B利用
C.節約
D.調配
E.保護
【答案】ABDE
29.根據《大中型水利水電工程建設征地補償和移民安置條例》,移民安置工作的管理體制包括( )。
A.政府領導
B.分級負責
C.縣為基礎
D.項目法人實施
E.施工單位參與
【答案】ABC
30.根據《水利水電工程混凝土防滲墻施工規范》,檢查塑性混凝土防滲墻防滲性能的指標有( )。
A.抗壓強度
B.彈性模量
C.抗?jié)B等級
D.滲透系數
E.允許滲透坡降
【答案】DE
三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)
。ㄒ唬
背景資料
某中型水庫除險加固工程主要建設內容有:砌石護坡拆除、砌石護坡重建、土方填筑(壩體加高培厚)、深層攪拌樁滲墻、壩頂瀝青道路、混凝土防浪墻和管理房等。計劃工期9個月(每月按30天計)。合同約定:①合同中關鍵工作的結算工程量超過原招標工程量15%的部分所造成的延期由發包人承擔責任;②工期提前的獎勵標準為10000元/天,逾期完工違約金為10000元/天。
施工中發生如下事件:

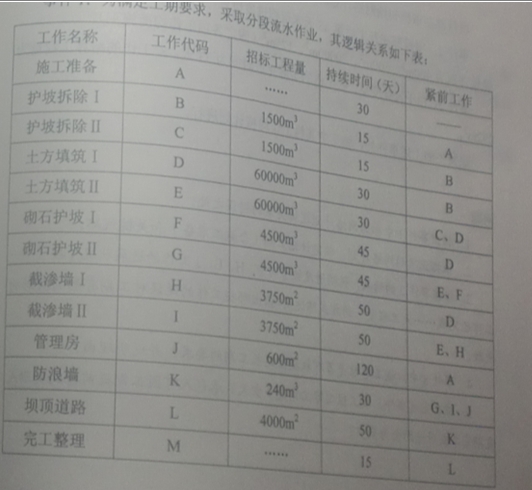

事件1:為滿足工期要求,采取分段流水作業,其邏輯關系如下表:
