建筑工程模擬試題:施工進度網絡計劃

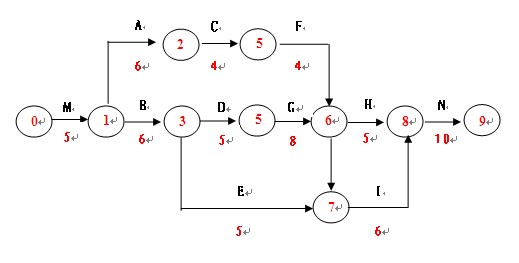

某工程項目施工合同已簽訂,采取單價合同,其中規定分項工程的工作量增加超過10%時,將雙方協商的綜合單價由100元/ ,調整為80元/ .雙方對施工進度網絡計劃已達成一致意見。如下圖所示。

施工過程中發生了如下事件:
事件1:甲方提供的水源出故障造成施工現場停水,使工作A和工作B的工效降低,作業時間分別拖延2天和1天;多用人工8個和10個工日。工作A 租賃的施工機械每天租賃費為600元,工作B的自有機械每天折舊費300元。
施工過程中發生了如下事件:
事件2:為保證施工質量,乙方在施工中將工作C原設計尺寸擴大,增加工程量16 ,作業時間增加3天。
事件3:因設計變更,工作B工作量由300 增至350 .
事件4:鑒于工期較緊,應甲方要求,乙方在G和I工作作業過程時采取了加快施工的技術措施,使該兩項工作均縮短了3天,該兩項技術措施費分別為3000元、4000元。
其余各項工作實際作業工期和費用與原計劃相符。
問題:
1.根據雙方商定的網絡計劃,確定合同工期、關鍵路線并計算A、B、C、E、I、G、工作總是差。
2.上述哪些時間乙方可以提出工期和費用補償要求?哪些不能提出工期和費用補償要求?簡述理由。
3.每項事件的工期補償是多少天?總工期補償多少天?
4.合同約定人工費標準是25元/工日,窩工人工費補償標準是12元/工日,該項工程相關直接費、間接費等綜合取費率為30%.工程清算時,乙方能得到的索賠款是多少?該工程實際工期是多少天?
